Home Aktualności 2022 Podsumowanie inwestycji w 2022 roku
30.12.2022

Podsumowanie inwestycji i przebudowy dróg w Sopocie w 2022

Kończący się rok był bogaty w inwestycje, zarówno te duże, pochłaniające miliony, jak również te osiedlowe, wpływające na komfort życia sopocian.

Oddanie do użytku woonerfu na ul. Parkowej, zakończenie przebudowy ulic: Abrahama, Andersa, Paderewskiego i Mickiewicza, fragmentu Alei Niepodległości, ulic: Zacisze, Głowackiego i Tatrzańskiej. Rozpoczęcie kompleksowej przebudowy ulicy 3 Maja, ul. Kolejowej, ul. Okrężnej oraz rewitalizacji Placu Przyjaciół Sopotu. Zakończenie III etapu wymiany oświetlenia w Sopocie. Inwestycje te zdominowały prace sopockiego Zarządu Dróg i Zieleni w 2022 roku.

Inwestycje zakończone
Inwestycje zakończone

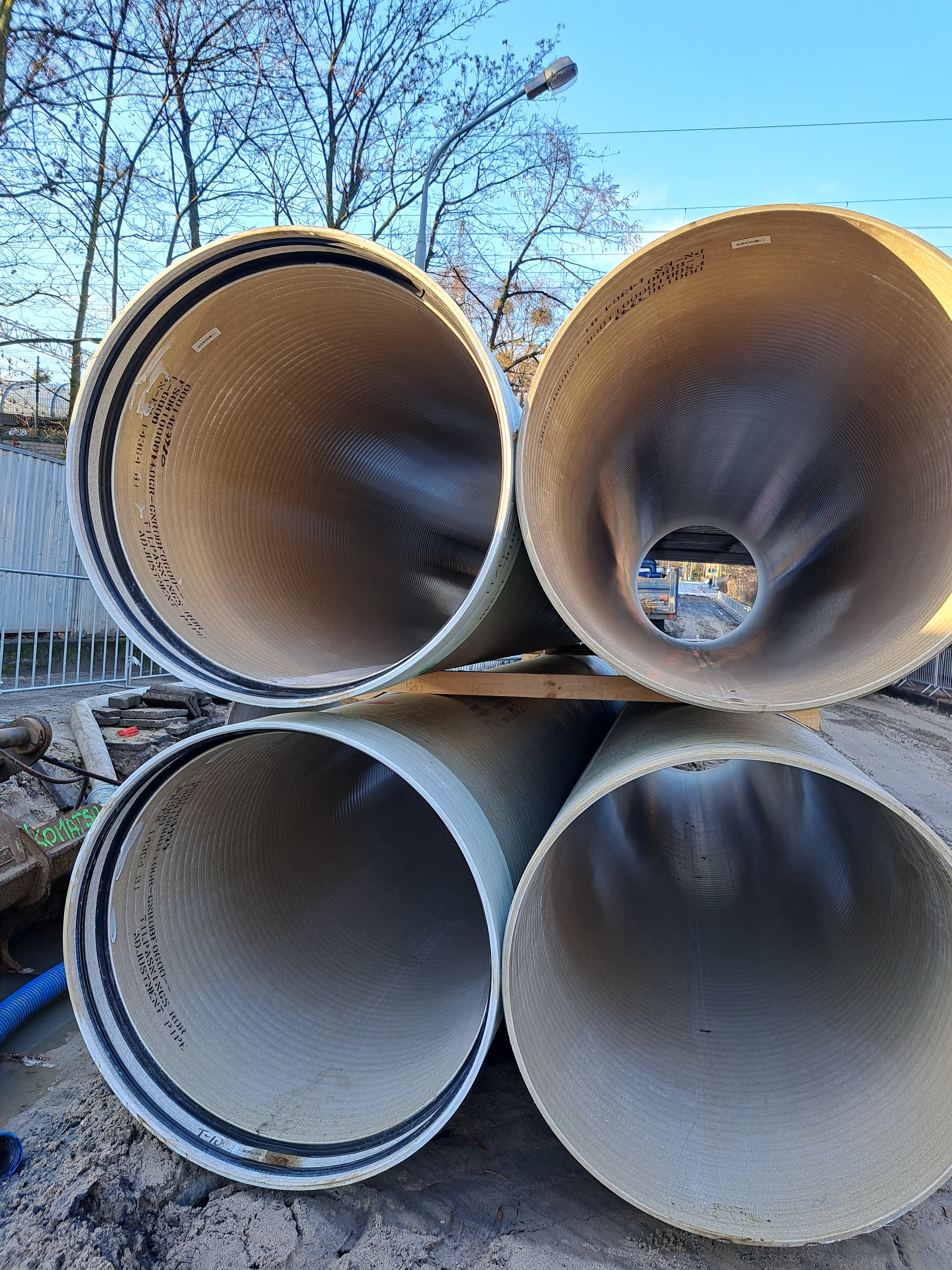

Kanalizacja deszczowa w ulicach Abrahama, Andersa, Mickiewicza i Paderewskiego

Z końcem kwietnia zakończyła się budowa kanalizacji deszczowej w kwartale ulic: Abrahama, Andersa, Mickiewicza i Paderewskiego. Prace objęły przebudowę kanalizacji deszczowej, stworzenie retencji kanałowej, nowe nasadzenia drzew i uzupełnienie szpalerów, wykonanie nowej nawierzchni asfaltowej jezdni, chodników oraz oświetlenie. Koszt prac to ponad 13 mln zł, wykonawcą była firma Eurovia.

Pierwszy woonerf w Sopocie

W maju zakończyliśmy budowę pierwszego w Sopocie woonerfu, który powstał w ciągu ulicy Parkowej. Pracami objęte były ulice: Parkowa, Kordeckiego, Drzymały, Traugutta, Kilińskiego i Poniatowskiego. Oprócz ochrony przed podtopieniami sopocianie zyskali nową przestrzeń publiczną urządzoną w formie woonerfu, czyli przestrzeń bez tradycyjnego podziału na jezdnię i chodniki. Piesi mają do dyspozycji całą szerokość pasa drogowego. W ramach inwestycji, prócz przebudowanych sieci i nawierzchni dróg pojawiła się nowa zieleń oraz oświetlenie. Inwestycja zamknęła się w kwocie ok. 12 mln zł. Inwestycja została także sfinansowana w kwocie 1,7 mln zł z Rządowego Funduszu Inwestycji Lokalnych. Prace wykonywała Firma Drogowo – Budowlana MTM S.A.

Aleja Niepodległości

Kolejne dwa fragmenty, tej niezwykle ważnej arterii komunikacyjnej całej aglomeracji, doczekały się w tym roku remontu. Pierwszy, łatwiejszy, ponad 200-metrowy odcinek, od numeru 649 do 665 zrealizowany został w lipcu. Remontowane były oba pasy w kierunku Gdyni.
Drugi odcinek obejmował od skrzyżowania z ul. Armii Krajowej do wysokości posesji przy Alei Niepodległości nr 636, oba pasy w kierunku Gdańska. Długość realizowanego odcinka wynosiła ok. 450 mb. Zakres prac był tam zdecydowanie większy i obejmował m.in. przebudowę jezdni i chodników oraz kompleksową przebudowę kanalizacji deszczowej znajdującej się na obu pasach remontowanego fragmentu: budowę 2 kanałów deszczowych, remont komory kanalizacji deszczowej, regulacje wpustów i innych urządzeń przeciwdziałających podtopieniom.
Koszt obu odcinków to blisko 3,8 mln zł (1,6 mln złotych pochodziło z rezerwy subwencji ogólnej ministerstwa infrastruktury, pozostałe środki pochodziły z budżetu Gminy Miasta Sopotu), prace wykonywała Firma Drogowo – Budowlana MTM S.A.

Rozświetlamy Sopot

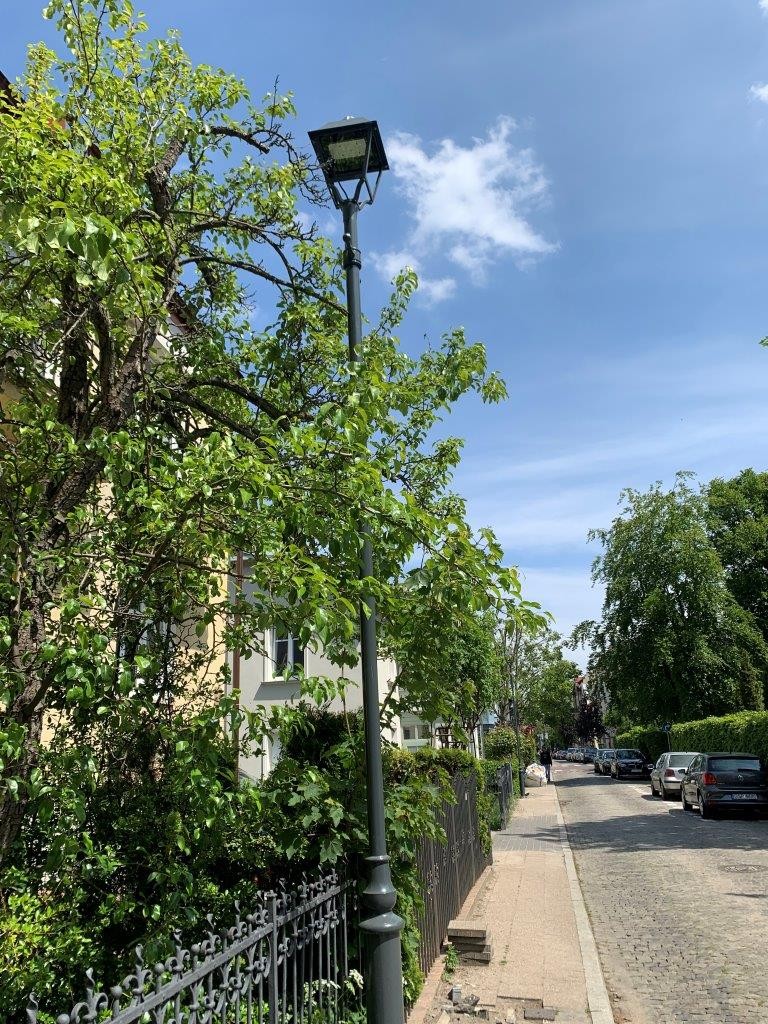

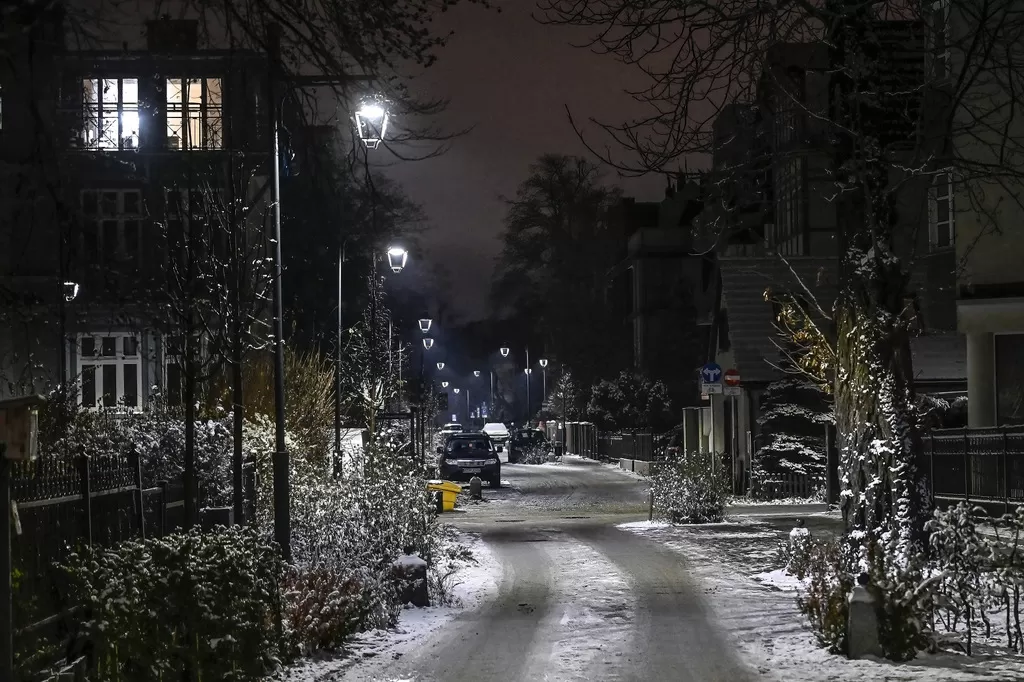

Zakończyliśmy inwestycję „Modernizacja oświetlenia ulicznego w Sopocie z zastosowaniem najnowszych technologii” realizowaną w ramach Regionalnego Programu Operacyjnego Województwa Pomorskiego na lata 2014 – 2020. W trzech etapach realizacji tego wieloletniego zadania, wymienimy w Sopocie 791 punktów świetlnych, osiągając efekt zarówno ekonomiczny jak i estetyczny. Pracę wykonywało konsorcjum firm PUH EL Professional Mariusz Maszota oraz Amal sp. z o.o.

W ostatnim etapie, który zakończył się w bieżącym roku, wykonaliśmy łącznie 193 punktów świetlnych.

Cała inwestycja realizowana była w formule „zaprojektuj i wybuduj”.

- W ciągu blisko 3 lat realizacji tej niezwykle ważnej dla Sopotu inwestycji, wymieniliśmy 791 punktów świetlnych – wylicza Wojciech Ogint, dyrektor ZDiZ. W pierwszym etapie – 2020 roku było to 166 punktów, w roku 2021-152 punkty, ten etap jest największy bo obejmuje aż 193 punkty. Koszt wszystkich trzech etapów – zamknął się w kwocie 11,3 mln zł. Blisko 79 % tej kwoty to środki europejskie.

W ramach inwestycji doświetliliśmy m.in. przejścia dla pieszych, dzięki czemu znacznie poprawiła się widoczność i bezpieczeństwo, zwłaszcza pieszych i rowerzystów.

Schody prawie hiszpańskie

W sierpniu zakończyliśmy przebudowę schodów znajdujących się przy ul. Lipowej w Sopocie.
Wykonawca wzmocnił mury, wykonując żelbetowe konstrukcje podtrzymujące i dodatkową izolację przeciwwodną, wyremontował tarasy znajdujące się na szczycie schodów i ułożył na nich kostkę kamienną, dokonał renowacji i uzupełnienia balustrad. Usunięte zostało szpecące graffiti, zrekonstruowane zostały historyczne tynki.  Schody oświetla sześć stylowych lamp, stwarzających niezwykły klimat tego miejsca. Prace wykonywała firma BALMORA Andrzej Czupryński. Koszt prac wraz z robotami dodatkowymi to około 640 tys. zł.

Z myślą o najmłodszych

Wiosną br. zmodernizowaliśmy i doposażyliśmy 3 place zabaw znajdujące się na ulicach: Armii Krajowej, Reja i przy ulicy Okrężnej. Ich łączny koszt to 1 082 300 zł. W turze jesiennej zaś – w ramach Budżetu Obywatelskiego doposażyliśmy 3 place zabaw: dwa znajdujące się na Przylesiu (przy ul. 23 Marca) oraz plac na ulicy Sienkiewicza. Łączny koszt zabawek oraz ogrodzenia (te prace zostały aneksowane na 2023 rok) zamknął się w kwocie 326 760,87 zł.

Nowe urządzenia do pobierania opłat za parkowanie

Do końca kwietnia br. 120 nowych parkometrów zostało zainstalowanych w przestrzeni Sopotu.
Dzięki temu od maja za parkowanie możemy już płacić:

•   monetami,
•   kartami płatniczymi  - zbliżeniowo,
•   urządzeniami mobilnymi – np. telefonem z zintegrowaną kartą bankową,
•   aplikacją,
•   blikiem.

W tym roku wybudowaliśmy maszty flagowe na granicy z Gdynią, dobudowaliśmy 45 nisz urnowych na cmentarzu komunalnym oraz przebudowaliśmy ścieżki leśne.

Kompleksowa przebudowa ul. 3 Maja

Blisko 23 miliony złotych kosztować będzie kompleksowa przebudowa ulicy 3 Maja. 15,2 mln zł otrzymaliśmy w ramach dofinansowania z Polskiego Ładu, zaś ponad 7 mln zł to wkład Gminy Miasta Sopotu. Pracami objęta jest ul. 3 Maja na całym przebiegu – 940 metrowy jej odcinek. Przebudowa ul. 3 Maja obejmuje całą infrastrukturę podziemną w tym m.in. przebudowę kanalizacji deszczowej i budowę 6 zbiorników retencyjnych. Przebudowane są jezdnie, chodniki, miejsca parkingowe, oświetlenie. W ramach inwestycji budowana jest droga rowerowa, wykonywane są nowe nasadzenia zieleni.

-  Najlepszym uspokajaczem ruchu jest zwężenie ulicy i taka jej geometria, która zwyczajnie nie pozwala na szybką jazdę, a kierowcy daje jasny sygnał, że należy zwolnić – wyjaśnia Marcin Skwierawski, wiceprezydent Sopotu. Wszędzie na świecie działa to tak samo: im szersza ulica i większa przepustowość, tym większa prędkość aut, a tym samym więcej wypadków i groźniejsze ich skutki – dodaje wiceprezydent Skwierawski.

Prace rozpoczęły się 9 maja i zgodnie z zapisami umowy powinny zakończyć się do 4 maja 2023 roku. Obecnie realizowany jest III, ostatni etap przebudowy, którą wykonuje Firma Drogowo – Budowlana MTM S.A.

Kolejny woonerf w mieście

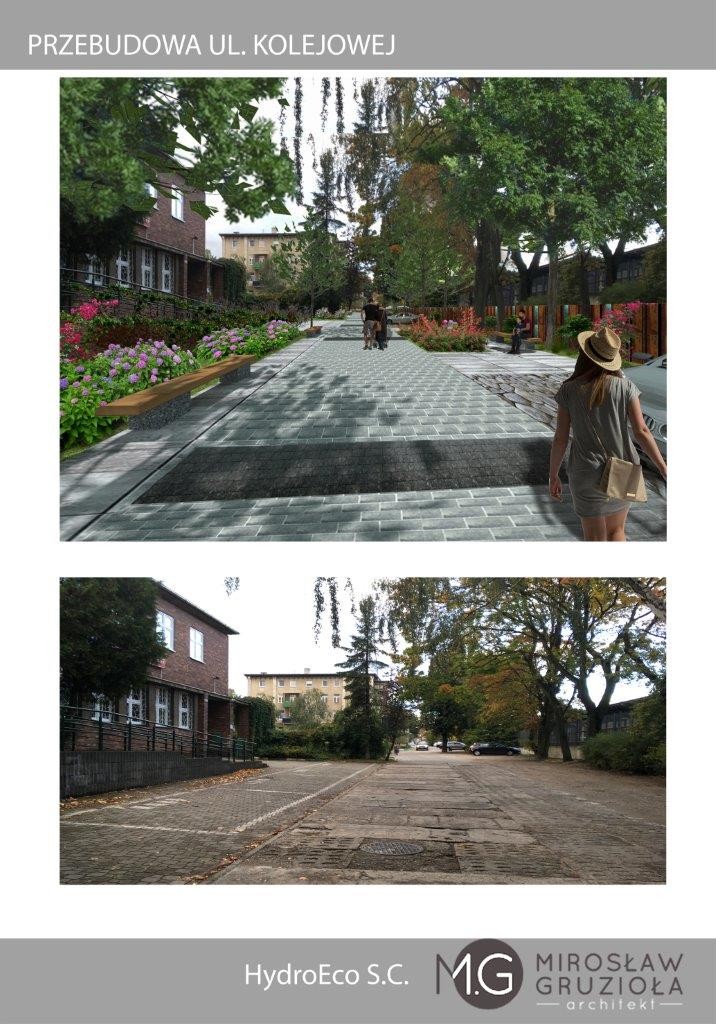

- Mieszkańcy pokochali sopocki woonerf. Po sukcesie przebudowy kwartału ulicy Parkowej rozpoczęliśmy budowę kolejnego woonerfu, czyli rewitalizację ul. Kolejowej, która wpisuję się w koncepcję miasta 15-minutowego – informuje wiceprezydent Sopotu Marcin Skwierawski. Po przebudowie ulica Kolejowa stanie się ciągiem pieszo – jezdnym. W wolnym tłumaczeniu Woonerf określenie to oznacza "ulicę do mieszkania". W skrócie, termin ten dotyczy sposobu projektowania ulicy w strefie zurbanizowanej w taki sposób, aby przy zachowaniu podstawowych funkcji danej ulicy, położyć szczególny nacisk na uspokojenie ruchu.
Inwestycja obejmuje prócz przebudowy układu drogowego, budowę i przebudowę większości sieci. Zmieni się oświetlenie uliczne, zieleń i mała architektura. W ramach inwestycji powstanie zdrój uliczny – wodopojka oraz ekrany zakrywające mury oporowe od strony kolei. Zbudowane zostaną nowe miejsca postojowe, parking kiss and ride oraz, co ciekawe, pierwszy w Sopocie dwupoziomowy parking rowerowy – dodaje wiceprezydent Marcin Skwierawski.

Koszt robót budowlanych zamknie się w kwocie blisko 14,5 mln zł, z czego dotacja z Programu Rządowego Polski Ład: Program Inwestycji Strategicznych wynosi 13,8 mln zł. Prace potrwają 255 dni i powinny zakończyć się w sierpniu 2023 roku. Prace wykonuje Firma Drogowo – Budowlana MTM S.A.

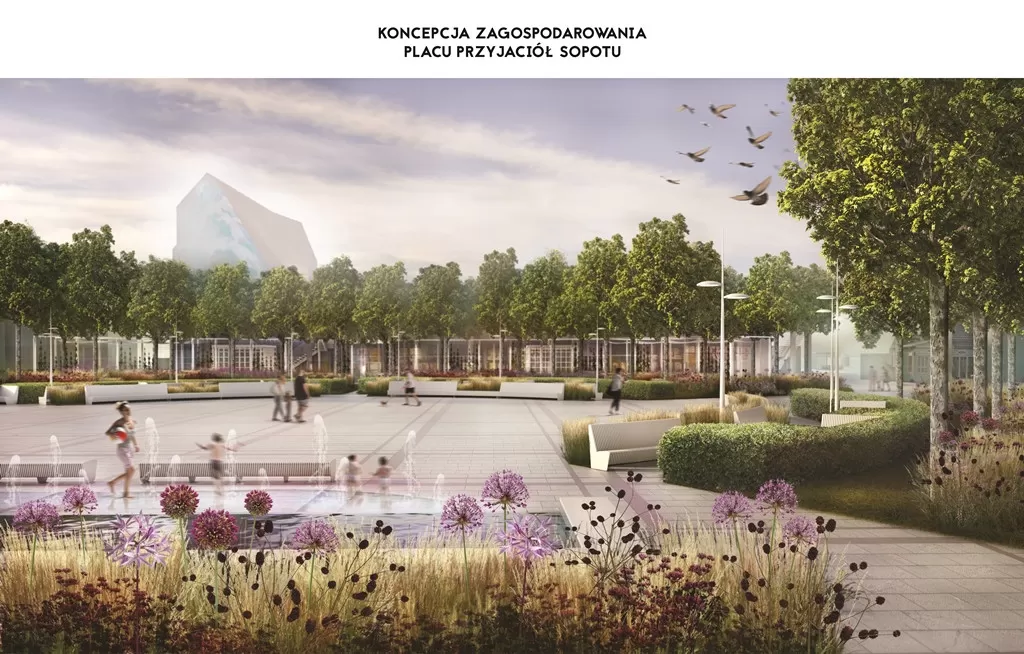

 Rewitalizacja placu Przyjaciół Sopotu

30 września rozpoczęła się kompleksowa rewitalizacja Placu Przyjaciół Sopotu.

 - Naszym zamierzeniem jest przeorganizowanie przestrzeni publicznej, tak, aby stworzyć kameralny charakter placu miejskiego z reprezentacyjną częścią otoczoną zielonymi enklawami, tak charakterystycznymi dla krajobrazu Sopotu. Zwiększenie powierzchni zieleni dokona się również poprzez wykreowanie trójwymiarowej roślinności, m.in. poprzez nasadzenie ozdobnych pnączy – wyjaśnia Wojciech Ogint dyrektor ZDiZ.

Oprócz roślin i krzewów w centralnym punkcie placu pojawi się pergola, która uporządkuje plac. Zamontowane zostaną ławki, śmietniki, maszty, cięgna linowe, stojaki na rowery. Zostanie wymienione oświetlenie. Koszt prac to blisko 7 mln zł (blisko 5 mln – Polski Ład), prace powinny zakończyć się 8 maja 2023 roku. Prace wykonuje Firma Drogowo – Budowlana MTM S.A.

Sopot lokalnie
Sopot lokalnie

Fachowcy Służby Drogowej ZDiZ przebudowali nawierzchnię jezdni, wjazdy oraz oba chodniki ulicy Zacisze. Drogowcy wykonali koryta w celu wymiany gruntu, następnie ułożyli warstwę odsączającą oraz podbudowę. Ustawione zostały nowe krawężniki, wykonana została nawierzchnia chodników i opaski z płyt chodnikowych płukanych 30x30x5 w kolorze kruszywa naturalnego. Wjazdy wyłożone zostały kostką betonową płukaną, a nawierzchnia jezdni jest z kostki betonowej płukanej w kolorze grafitowym.

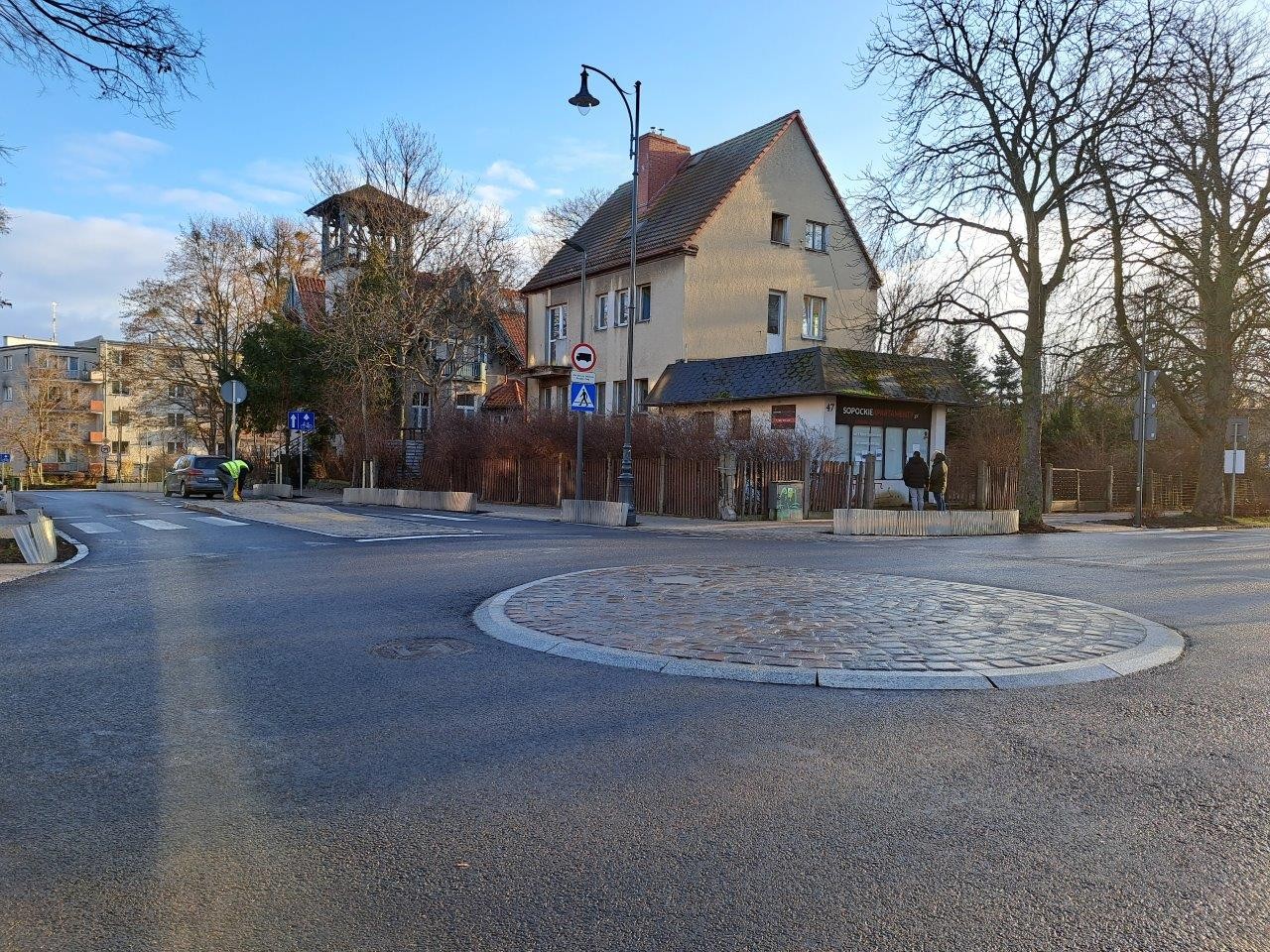

Konsultacje z mieszkańcami poprzedziły przebudowę ulicy Okrężnej. Mieszkańcy zdecydowali, że ulica pozostanie dwukierunkowa, zaś zlikwidowana zostanie strefa zamieszkania. Inwestycja objęła obszar: od ul. Słonecznej (wraz ze skrzyżowaniem) do ul. Księżycowej (od strony ul. 23 Marca). Koszt remontu powinien się zamknąć w kwocie około 2 mln zł. Kolejne etapy tej inwestycji realizowane będą w 2023 roku.

Ponadto wyremontowaliśmy:

ul. Jana z Kolna - chodnik
ul. Powstańców Warszawy - chodnik
ul. Chopina - chodnik, zieleniec
Aleja Niepodległości - chodnik prace poprzedziły wykonanie nakładki jezdni w kierunku Gdyni
ul. Grunwaldzka - chodnik
ul. Kujawska - schody
ul. Zamenhoffa - schody
ul. Głowackiego - cała ulica
ul. Kolberga – plac przed sklepem
ul. Tatrzańska - cała ulica
ul. Władysława IV – próg zwalniający przy szkole.

A w 2023 roku ....

W przyszłym roku planujemy kontynuacje rozpoczętych w bieżących inwestycji: przebudowę ul. 3 Maja, budowę woonerfu na ul. Kolejowej, rewitalizację placu Przyjaciół Sopotu i przebudowę ul. Okrężnej.

W planach mamy przebudowę kanalizacji deszczowej i nawierzchni ulic Mazowieckiej i Chodowieckiego oraz kolejne odcinki Alei Niepodległości (o ile otrzymamy subwencję).

A w 2023 roku ....
DANE KONTAKTKOWE

Zapraszamy do kontaktu

DANE KONTAKTKOWE
logo - kontakt Pełny kontakt link - strzałka
Zdiz Kontakt

Ta strona korzysta z ciasteczek aby świadczyć usługi na najwyższym poziomie. Dalsze korzystanie ze strony oznacza, że zgadzasz się na ich użycie.
